تأخر المقاول في تسليم المنزل في السعودية: الإنذار والفسخ والتعويض

تأخر المقاول في تسليم المنزل في السعودية وخطوات مطالبة المالك

يتفق مالك منزل في الدمام أو الخبر مع مقاول على تنفيذ الهيكل والتشطيب خلال اثني عشر شهرًا، ويدفع الدفعات وفق نسب الإنجاز. تمر المدة، لكن الموقع ما زال متوقفًا عند مرحلة العظم، والمقاول يكرر أن التأخير سببه العمالة أو المورد أو تغييرات المالك. هنا لا تكفي عبارة «المقاول متأخر» وحدها؛ فالمطالبة الصحيحة تبدأ بتحديد موعد التسليم المتفق عليه، ونسبة الإنجاز الفعلية، وأسباب تمديد المدة، وما إذا كان المالك قد نفذ التزاماته المقابلة.

يتناول هذا الدليل حالة تأخر المقاول في تسليم المنزل في السعودية من زاوية عملية: متى يعد التأخير إخلالًا، ومتى يجب توجيه إنذار، ومتى يمكن طلب إكمال المشروع على نفقة المقاول أو فسخ العقد، وكيف يثبت المالك التعويض. والهدف ليس افتراض أن كل تجاوز للمدة يؤدي آليًا إلى الفسخ، بل ترتيب الملف بطريقة تسمح بتمييز التأخير الجوهري من التأخير القابل للمعالجة.

المحتويات إخفاء

متى يعد المقاول متأخرًا في تسليم المنزل؟

نقطة البداية هي العقد وملاحقه، لا تاريخ آخر رسالة واتساب. ابحث عن تاريخ تسليم محدد، وتاريخ بدء احتساب المدة، والبرنامج الزمني، ومراحل التنفيذ، وآلية اعتماد الأعمال الإضافية، وبند تمديد المدة. قد تكون المدة مرتبطة بتسليم الموقع أو الرخصة أو المخططات المعتمدة أو الدفعة المقدمة، لذلك يجب التأكد من تحقق نقطة البداية فعلًا.

إذا لم يحدد العقد مدة واضحة، فلا يعني ذلك أن المقاول يملك وقتًا مفتوحًا. لكن إثبات التأخير يصبح فنيًا أكثر؛ لأن المعيار يرتبط بالمدة المعقولة التي تقتضيها طبيعة العمل والأصول المتعارف عليها. وهنا تفيد تقارير المهندس المشرف، وحجم المشروع، وتسلسل المراحل، والمدة التي يستغرقها عمل مماثل، وأي توقفات موثقة.

ويجب التفريق بين أربعة تواريخ: موعد البدء، وموعد الإنجاز التعاقدي، وموعد الإنجاز المعدل بعد أوامر التغيير، وتاريخ التسليم الفعلي. كثير من المنازعات تضعف لأن المالك يعتمد التاريخ الأصلي رغم أنه وافق كتابة على أعمال إضافية أو تمديد، أو لأن المقاول يحتسب مدة قبل تسلمه الموقع جاهزًا. لهذا تصبح مراجعة عقد المقاولة وملاحقه ضرورية قبل إرسال مطالبة نهائية.

المواد النظامية الحاكمة لتأخر المقاول

المرجع الأساسي هو نظام المعاملات المدنية المنشور في منصة التشريعات السعودية. وتتكامل القواعد العامة للالتزام والفسخ والتعويض مع الأحكام الخاصة بعقد المقاولة؛ فلا يؤخذ رقم مادة منفردًا بعيدًا عن العقد والوقائع.

المادة 465: الإنجاز وفق الشروط والمدة

تلزم المادة 465 المقاول بإنجاز العمل وفق شروط العقد وفي المدة المتفق عليها. وإذا لم توجد شروط تفصيلية أو لم يتفق على مدة، يلتزم بإنجازه وفق الأصول المتعارف عليها وفي المدة المعقولة التي تقتضيها طبيعة العمل. وهذه القاعدة تجعل البرنامج الزمني والمواصفات ومحاضر الموقع أدلة مركزية، كما تمنع اعتبار غياب تاريخ مكتوب ترخيصًا بتعليق المشروع بلا نهاية.

المادة 466: الإعذار أولًا والاستثناء عند التأخير الذي لا يرجى تداركه

تعالج المادة 466 الإخلال أثناء سير العمل. القاعدة أن لصاحب العمل إعذار المقاول بالالتزام بشروط العقد وتصحيح العمل خلال مدة معقولة يحددها له. فإذا انتهت المدة دون تصحيح، أمكن لصاحب العمل أن يطلب إسناد الإنجاز أو التصحيح إلى مقاول آخر على نفقة المقاول الأول وفق ضوابط المادة 167، أو أن يطلب فسخ العقد.

لكن المادة نفسها تضع استثناء مهمًا: يجوز طلب الفسخ في الحال إذا استحال إصلاح الخلل، أو إذا تأخر المقاول في البدء أو الإنجاز تأخرًا لا يرجى معه إتمام المشروع خلال المدة المتفق عليها. معنى ذلك أن الإعذار هو المسار المعتاد، أما تجاوزه فيحتاج وقائع قوية؛ مثل توقف طويل، أو نسبة إنجاز لا تتناسب إطلاقًا مع المدة المتبقية، أو عجز فني ظاهر. مجرد القلق من البطء لا يساوي دائمًا حالة الفسخ الفوري.

المادة 107: التنفيذ أو الفسخ في العقود الملزمة للجانبين

تقرر المادة 107 القاعدة العامة: إذا لم يف أحد المتعاقدين بالتزامه، جاز للمتعاقد الآخر بعد إعذاره أن يطلب التنفيذ أو الفسخ، مع التعويض في الحالتين إذا كان له مقتضى. وللمحكمة سلطة تقدير؛ فقد تمنح المدين أجلًا إذا اقتضت الظروف، وقد ترفض الفسخ إذا كان الجزء غير المنفذ قليل الأهمية قياسًا بالالتزامات في مجموعها. لذلك لا يكفي إثبات تأخير يسير لافتراض نتيجة قضائية حتمية.

ومن المفيد قبل التوقيع أصلًا مراجعة الأمور التي يجب معرفتها قبل إبرام العقد، لأن وضوح المراحل والدفعات والتغييرات والجزاءات يقلل مساحة الخلاف لاحقًا.

المادة 167: إكمال العمل على نفقة المقاول

إذا كان الالتزام عملًا يمكن أن ينفذه غير المدين، تسمح المادة 167 بطلب الإذن بتنفيذه على نفقة المدين. وقد يرد استثناء في حالة الاستعجال يجيز التنفيذ دون انتظار الإذن، لكن تقدير الاستعجال وتكاليف البديل وما إذا كان العمل قابلًا للتنفيذ من الغير مسائل تحتاج حذرًا. عمليًا، تكليف مقاول بديل دون توثيق حالة الموقع أو حصر الأعمال المنجزة والناقصة قد يخلق نزاعًا جديدًا حول من تسبب في التكلفة.

التأخير بسبب المالك أو الأعمال الإضافية أو القوة القاهرة

ليس كل تأخير منسوبًا إلى المقاول. قد يتوقف العمل لأن المالك تأخر في دفعة مستحقة، أو لم يعتمد مادة، أو غيّر المخطط، أو لم يسلم الموقع، أو تدخل مقاول آخر في المسار الحرج. وقد تقع ظروف خارجة عن سيطرة الطرفين. لذلك يجب بناء خط زمني يوضح السبب والنتيجة: ما الواقعة؟ متى حدثت؟ كم عطلت المشروع؟ وهل أخطر المقاول المالك في وقتها؟

أوامر التغيير تستحق عناية خاصة. إضافة ملحق، أو تغيير الواجهات، أو تعديل الكهرباء والتكييف قد يزيد المدة، لكن الزيادة لا تفترض من غير حساب. الأفضل وجود أمر تغيير مكتوب يبين وصف العمل وقيمته والمدة المضافة. أما عبارة «المالك طلب تعديلات كثيرة» بلا مراسلات أو أثر زمني محدد فقد لا تكون كافية وحدها.

كما أن استمرار المالك في الدفع أو طلب إضافات بعد تاريخ التسليم الأصلي قد يستخدم لتفسير سلوك الطرفين، لكنه لا يعني بالضرورة تنازلًا مطلقًا عن التأخير. النتيجة تعتمد على صياغة العقد والمراسلات. ويمكن فهم الفرق بين إنهاء العقد وآثاره من خلال دليل إبطال العقود وفسخها في النظام السعودي.

جدول مقارنة خيارات المالك عند تأخر المقاول

الخيارمتى يكون مناسبًا؟ما الذي يحتاجه؟أبرز مخاطره
إلزام المقاول بالإكمالعندما يبقى الإنجاز ممكنًا والثقة الفنية قابلة للاستعادةإنذار بمدة معقولة وبرنامج تصحيح واضحاستمرار التأخير إذا كان المقاول غير قادر فعليًا
إسناد الأعمال لمقاول بديل على نفقة الأولعندما يمكن للغير إكمال العمل أو إصلاحهحصر فني، عروض أسعار، ومراعاة المادة 167الاختلاف على حدود الأعمال وتكلفة البديل
فسخ العقدعند إخلال جوهري أو تأخير لا يرجى معه التسليم في الموعدإعذار عادة، أو إثبات حالة الاستثناء في المادة 466رفض الفسخ إذا كان الإخلال يسيرًا أو سببه المالك
التعويض أو الشرط الجزائيعند ثبوت ضرر مرتبط بالتأخير أو وجود تعويض اتفاقي منضبطإثبات الضرر والسببية ومراجعة المواد 178–180خفض المبلغ إذا كان مبالغًا فيه أو لم يقع ضرر
الصلح وإعادة الجدولةعندما يكون استكمال المشروع أسرع وأقل كلفة من النزاعملحق مكتوب بموعد نهائي وضمانات وآلية متابعةمنح مهلة جديدة بلا ضمانات أو تنازل غير مقصود

كيف تكتب إنذارًا فعالًا للمقاول؟

الإنذار ليس رسالة غضب، بل مستند يربط العقد بالواقع ويمنح فرصة محددة للتصحيح. يفضل أن يتضمن بيانات الطرفين، ورقم العقد وتاريخه، ووصف المشروع، وتاريخ التسليم، ونسبة الإنجاز وفق مستند فني، وأيام التوقف، والبنود المخالفة، والطلب المحدد، والمهلة المعقولة، والإجراء الذي سيطلبه المالك عند انقضائها.

لا تكتب عدة طلبات متناقضة في جملة واحدة؛ مثل مطالبة المقاول بإكمال العمل فورًا مع إعلان أن العقد مفسوخ من تاريخ سابق. اختر موقفًا واضحًا أو صغ الطلبات على نحو أصلي واحتياطي بعد مراجعة الملف. كذلك لا تجعل المهلة شكلية؛ فمدة يوم واحد لإعادة تشغيل مشروع متوقف قد لا تبدو معقولة، بينما مهلة طويلة جدًا قد تزيد الضرر.

يجب إثبات وصول الإنذار بوسيلة يمكن تقديمها، مع الاحتفاظ بنسخة الرسالة والمرفقات وإشعار التسليم. وإذا كانت العلاقة لا تزال قابلة للإصلاح، يمكن عرض التسوية عبر منصة تراضي التابعة لوزارة العدل وصياغة اتفاق يحدد الأعمال والمدة والدفعات والنتيجة عند الإخلال الجديد.

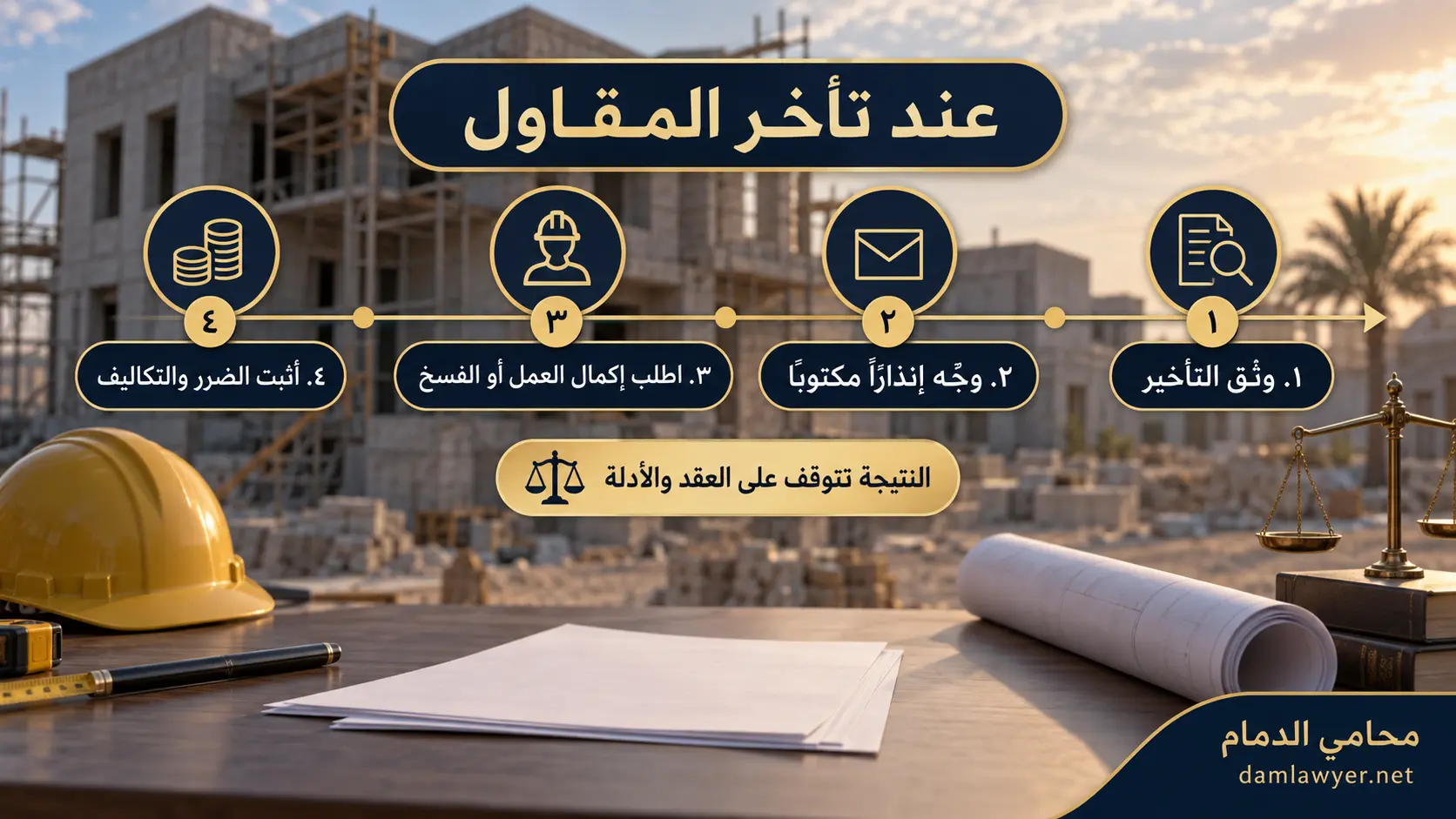

خطوات توثيق تأخر المقاول وتوجيه الإنذار وطلب الإكمال أو الفسخ وإثبات الضرر
مسار عملي مختصر للمطالبة عند تأخر المقاول، مع بقاء التكييف النهائي مرتبطًا بالعقد والأدلة.

المستندات التي تقوي دعوى تأخر المقاول

  • عقد المقاولة وجميع الملاحق والمواصفات والمخططات.
  • محضر تسليم الموقع وأمر المباشرة والرخص ذات الصلة.
  • البرنامج الزمني الأصلي وكل تحديث معتمد له.
  • أوامر التغيير ومحاضر الاجتماعات وطلبات الاعتماد.
  • الحوالات والفواتير ومستخلصات الدفعات ونسب الإنجاز.
  • تقارير المهندس المشرف وصور مؤرخة للموقع.
  • الإنذارات وإثبات تسلمها وردود المقاول.
  • عروض أسعار الإكمال أو الإصلاح من مقاولين مستقلين.
  • عقد الإيجار وإيصالاته إذا طُلب تعويض عن سكن بديل.

الأفضل إعداد جدول زمني من صفحة واحدة يربط كل واقعة بمستند. وعند صياغة المطالبة، تساعد مراجعة أسانيد الطلبات والمشفوعات على فصل كل طلب عن دليله بدل رفع ملف كبير غير مرتب.

كيف يحسب التعويض عن التأخير؟

التعويض لا يحسب بالانطباع ولا بعدد أشهر التأخير وحده. قد يشمل، بحسب الإثبات والسببية: زيادة تكلفة إكمال المشروع، وإيجار سكن بديل خلال مدة التأخير المنسوبة للمقاول، وأتعاب فنية لازمة لكشف الخلل أو حصر الأعمال، وتكلفة إزالة عمل مخالف وإعادته. أما الربح الفائت فيحتاج أن يكون متوقعًا وثابتًا بأدلة مناسبة، لا مجرد احتمال.

إذا تضمن العقد شرطًا جزائيًا عن كل يوم أو أسبوع تأخير، فهو تعويض اتفاقي تنظمه المواد 178–180. تجيز المادة 178 تحديد التعويض مقدمًا، ما لم يكن محل الالتزام مبلغًا نقديًا. وتسمح المادة 179 بعدم استحقاقه إذا أثبت المدين عدم وقوع ضرر، وبخفضه إذا كان مبالغًا فيه أو نُفذ جزء من الالتزام. وتجيز المادة 180 زيادة التعويض إلى مقدار الضرر عند تجاوز الضرر للتقدير الاتفاقي بسبب غش أو خطأ جسيم من المدين. لذلك فالشرط الجزائي ليس مبلغًا مضمونًا بمجرد نسخه من العقد.

كما يجب تجنب الازدواج: لا يطالب المالك بقيمة الشرط الجزائي وبالتعويض نفسه مرتين عن الضرر ذاته. وقد يكون التعويض عن الضرر المعنوي محل بحث في وقائع محددة، لكنه ليس نتيجة تلقائية لتأخر البناء، ويمكن الرجوع إلى شرح ضوابط التعويض عن الضرر المعنوي لفهم متطلبات الإثبات والتمييز بين الضرر المادي والمعنوي.

هل النزاع أمام المحكمة العامة أم التجارية؟

الاختصاص لا يحدد بكلمة «مقاول» وحدها. يتأثر بصفة الأطراف وطبيعة العقد والنشاط وسبب المطالبة. نزاع مالك فرد بنى مسكنه الخاص قد يختلف عن عقد بين شركتين تجاريتين لتنفيذ مشروع استثماري. والخطأ في تحديد المحكمة أو وصف الطلب قد يؤخر الفصل، لذلك يلزم فحص صفة كل طرف والسجل التجاري وغرض التعاقد قبل الإيداع.

إذا لم ينجح الصلح، يمكن تقديم الدعوى من خلال بوابة ناجز التابعة لوزارة العدل مع تحديد الطلبات والمبالغ وإرفاق العقد والإنذار والتقارير. ويساعد دليل صحيفة الدعوى في ناجز وشروطها على ترتيب الوقائع، كما ينبغي تقدير التكاليف القضائية المحتملة قبل اختيار المسار.

خطوات عملية قبل رفع الدعوى

  1. جمّد حالة الإثبات: صوّر الموقع تصويرًا مؤرخًا، واطلب تقريرًا يبين نسبة الإنجاز والعيوب والأعمال المتبقية.
  2. دقق حساب المدة: افصل التأخير الأصلي عن تمديدات المالك وأوامر التغيير والأسباب الخارجة.
  3. راجع الدفعات: لا توقف مبلغًا مستحقًا بصورة عشوائية، ولا تدفع مرحلة لم تنجز دون سند.
  4. وجّه إعذارًا محددًا: امنح مدة معقولة واذكر المطلوب والنتيجة النظامية.
  5. احصر تكلفة البديل: احصل على أكثر من عرض مفصل، مع بيان الأعمال الناقصة وأعمال الإصلاح.
  6. اختبر الصلح: إذا كان الإكمال ممكنًا، فاكتب ملحقًا لا وعدًا شفهيًا.
  7. حدد الطلبات: تنفيذ، أو فسخ، أو رد مبالغ، أو تعويض، أو مزيج من طلبات أصلية واحتياطية منضبطة.

وعند تعقد الوقائع أو ارتفاع قيمة المشروع، قد يفيد الاستعانة بمحامي للترافع وحضور الجلسات في الدمام في مراجعة الاختصاص والتقرير الفني والطلبات قبل تقديمها، دون أن يعني ذلك ضمان نتيجة بعينها.

أخطاء شائعة تضعف موقف المالك

فسخ العقد برسالة مقتضبة: إعلان الفسخ من جانب واحد دون مراجعة البند والمواد النظامية قد يثير خلافًا حول صحته وآثاره.

إدخال مقاول بديل فورًا: البدء في الإزالة والتعديل قبل توثيق الموقع يجعل تحديد مسؤولية كل مقاول وتكلفة الإصلاح صعبًا.

تجاهل تغييرات المالك: الإنكار الكامل للتعديلات رغم ثبوتها يضعف المصداقية. الأفضل حساب أثر كل تغيير بدل تجاهله.

المبالغة في التعويض: جمع إيجار، وشرط جزائي، وتكلفة بديل، ومبلغ تقديري عام بلا ربط سببي قد يؤدي إلى رفض أجزاء مهمة من الطلب.

عدم دفع المستخلصات المستحقة: إذا كان المالك نفسه مخلًا بالتزام جوهري، فقد يستخدم المقاول ذلك لتبرير التوقف أو الدفع بعدم أحقية الفسخ.

الاعتماد على الصور فقط: الصور مفيدة، لكنها لا تحدد دائمًا نسبة الإنجاز أو مطابقة المواصفات. التقرير الفني ومحاضر الاستلام أكثر دقة.

أسئلة شائعة

هل يحق لي فسخ عقد المقاولة بمجرد انتهاء موعد التسليم؟

ليس آليًا في كل حالة. يجب فحص الإعذار وسبب التأخير وجسامته وتمديدات العقد والتزامات المالك. وقد يثبت الفسخ الفوري إذا تحقق الاستثناء الوارد في المادة 466، لكن تقديره يرتبط بالأدلة.

كم مدة الإنذار التي أمنحها للمقاول؟

النظام يتحدث عن مدة معقولة في مسار التصحيح، ولا يضع رقمًا واحدًا لكل المشاريع. تحدد المدة وفق حجم الخلل والعمل الممكن تنفيذه والمرحلة التي وصل إليها المشروع.

هل أستطيع إكمال البناء مع مقاول آخر ثم مطالبة الأول؟

قد يكون ذلك ممكنًا وفق المادة 167 والمادة 466، لكن يجب مراعاة الإذن القضائي حيث يلزم وتوثيق حالة الموقع وتكلفة البديل. حالة الاستعجال استثناء لا يفترض بلا أساس.

هل الشرط الجزائي عن كل يوم تأخير يستحق كاملًا؟

ليس بالضرورة. المواد 178–180 تسمح بالتعويض الاتفاقي وتضع ضوابط لتخفيضه أو زيادته وعدم استحقاقه عند انتفاء الضرر بحسب الحالة.

هل رسائل واتساب تثبت التأخير؟

قد تسهم في الإثبات إذا أمكن نسبتها لأصحابها وفهم سياقها، لكنها تكون أقوى مع العقد والبرنامج الزمني والتقرير الفني والحوالات وإشعارات التسليم.

ماذا لو ادعى المقاول أن المالك طلب تعديلات؟

يُبحث وجود أمر تغيير، وتاريخ الطلب، وقيمته، والمدة الإضافية المعقولة، وما إذا كان التعديل أثر فعلًا في المسار الحرج للمشروع. ليس كل تعديل مبررًا لكل مدة تأخير.

هل أطالب بإيجار السكن البديل؟

يمكن طرحه إذا كان ضررًا محققًا ومرتبطًا بالتأخير المنسوب للمقاول، مع عقد إيجار وإيصالات وتحديد المدة. ويبقى تقدير الاستحقاق ومقداره للجهة القضائية.

هل يجب تعيين خبير هندسي؟

ليس لازمًا في كل نزاع، لكنه يكون مهمًا عندما تختلف الأطراف على نسبة الإنجاز أو العيوب أو أثر التأخير أو تكلفة الإكمال. وقد تعتمد المحكمة خبيرًا وفق الإجراءات النظامية.

الخلاصة العملية

عند تأخر المقاول في تسليم المنزل، لا تبدأ بتغيير الأقفال أو إدخال مقاول جديد، بل بتثبيت الواقع: العقد، والمدة، ونسبة الإنجاز، وأسباب التمديد، والدفعات. ثم وجّه إعذارًا واضحًا يتيح التصحيح خلال مدة معقولة، إلا إذا كانت الوقائع تدخل بوضوح في حالة يستحيل فيها الإصلاح أو لا يرجى معها إتمام المشروع في الوقت المتفق عليه.

بعد ذلك قارن بين الإكمال، والمقاول البديل، والفسخ، والصلح. احسب الضرر بالمستندات، ولا تفترض أن الشرط الجزائي مضمون أو أن كل تأخير يبرر التعويض نفسه. الملف الأقوى هو الذي يربط كل طلب ببند ومادة وواقعة ودليل فني أو مالي محدد.

تنبيه: هذا المقال يقدم معلومات قانونية عامة وفق الأنظمة السعودية، ولا يغني عن استشارة محامٍ مرخص يراجع العقد والملاحق والتقارير والاختصاص في الحالة المحددة. لا يتضمن المحتوى وعدًا أو ضمانًا بفسخ العقد أو الحصول على تعويض أو نتيجة قضائية معينة.
